耐震補強費用怎麼算?評估費、設計費與施工費的合理區間

耐震補強費用怎麼算?評估費、設計費與施工費的合理區間

作者/編輯:WOTEL 建築專科整合王編輯部
摘要|耐震補強、相關費用
  • 老屋耐震補強費用主要由「耐震評估費」、「補強設計費」與「補強施工費」三大項目構成,各階段皆有獨立的收費標準。
  • 初步評估費用通常按棟或建坪計算,業界慣例單棟約在新台幣數千元至數萬元不等;詳細評估費用則依樓地板面積遞增,常見區間為新台幣十幾萬至數十萬元。
  • 補強施工費用差異極大,受結構受損程度、選用工法(如鋼骨斜撐、擴柱、剪力牆)及施工現場搬運條件影響,每坪單價通常自數萬元起算。
  • 政府針對私有建築物提供耐震評估與階段性補強補助,符合資格者最高可獲得數百萬元的工程費用補助,能大幅減輕業主的資金負擔。

本文適合:正在評估耐震補強、相關費用的業主、設計師或工程主管閱讀。

文章目錄

為什麼同樣是耐震補強,不同大樓的報價會差到幾百萬?

許多業主在諮詢耐震補強工程時,常會疑惑為何相鄰、坪數相近的建築,最終估算出來的耐震補強與相關費用會出現極大落差。
這主要是因為結構現況、原始設計圖面的完整度,以及補強目標設定的不同所致。
以下將針對影響初期規劃費用的關鍵因素進行深度解析。

建築物的結構類型如何決定耐震補強的初期規劃費用?

進行耐震補強時,建築物的結構類型(如磚造、加強磚造、鋼筋混凝土或鋼骨結構)會直接決定初期耐震補強及相關費用。
結構越複雜或原始設計圖面缺失越嚴重的建築,結構技師在規劃階段需要進行的現場鑽心取樣、鋼筋探測等非破壞性檢測項目就越多,導致初期檢測與規劃成本隨之增加。

為什麼有些老屋需要做詳細評估,有些只要初步評估就行?

耐震補強的評估程序分為初步評估與詳細評估,其費用差異取決於安全級數與後續是否要申請政府補助。
若初步評估結果顯示結構安全無虞,業主即可省下詳細評估費用;
但若初評結果未達安全標準,且大樓計畫申請政府的階段性補強補助,
就必須依法委託專業機構進行詳細評估,這項檢測費用通常由數萬至數十萬元不等,視建築規模而定。



耐震補強費用由哪些項目組成?合理的預算區間落在哪裡?

要精準掌握耐震補強預算,必須將整體流程拆解為「評估」、「設計」與「施工」三個階段。
每個階段都有其對應的收費標準與專業技術要求,合理的預算分配是確保工程品質的第一步。以下為各階段相關費用的合理區間分析。

耐震補強的評估與設計費用通常會佔總預算的多少比例?

在整套耐震補強流程中,評估費與設計費等前期規劃費用大約佔總預算的 10% 到 15% 左右。
這筆費用包含了結構技師的現場勘查、精密結構計算、補強方案模擬以及繪製施工圖說,是確保後續施工費不被浪費、補強工法確實有效的關鍵科學依據。

實際進行耐震補強施工時,有哪些工法會直接影響施工費?

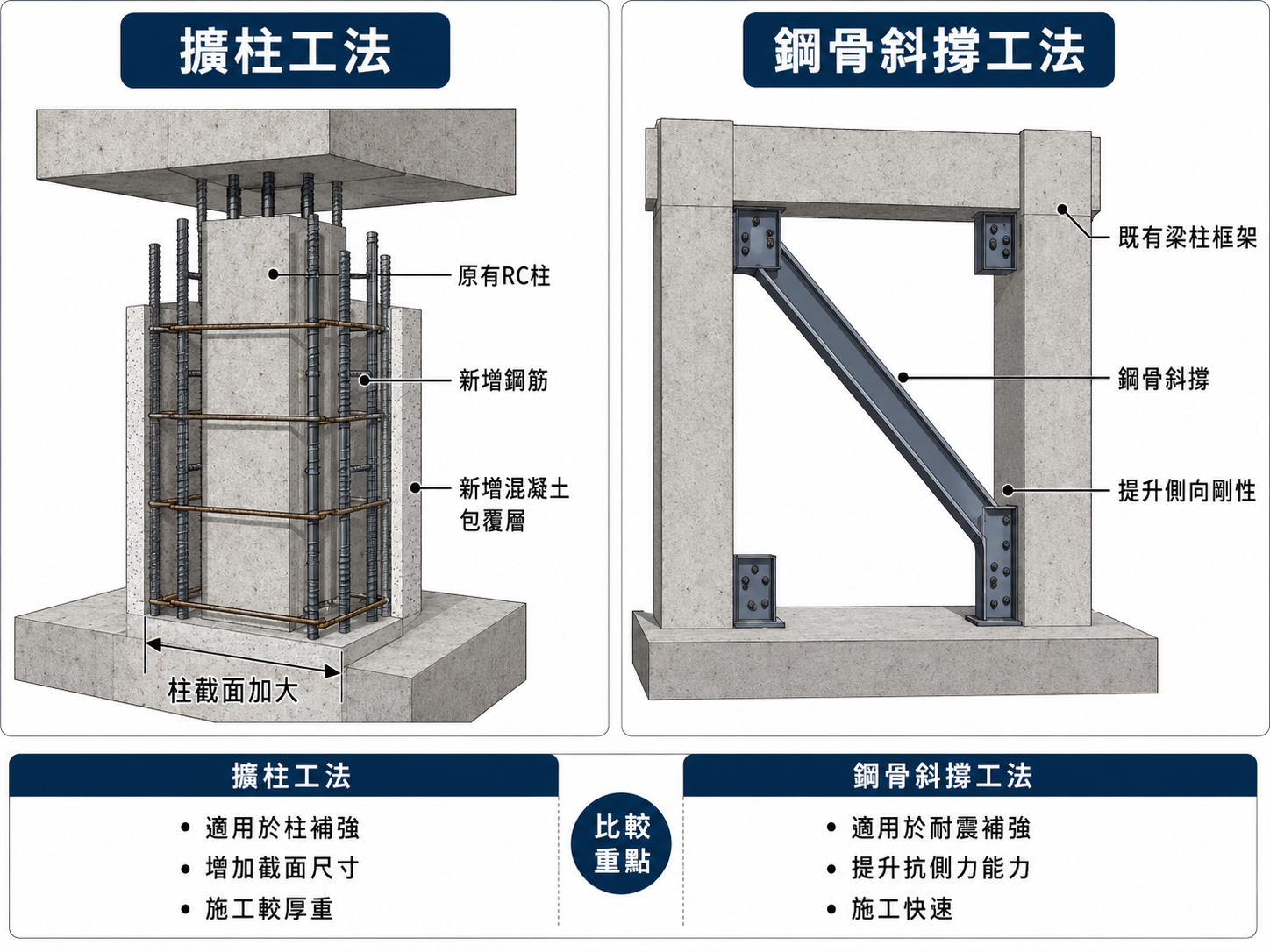

施工階段的耐震補強費用受工法選擇影響最深,常見的擴柱工法、增設剪力牆或鋼骨斜撐工法,其材料與工資成本皆不相同。
此外,施工現場的搬運動線、是否需要夜間施工、以及是否涉及管線遷移與裝潢復原,都會讓實際施工費用產生數十萬甚至上百萬元的變動。

▶ 延伸參考:國家地震工程研究中心(了解各類耐震補強技術與學術研究規範)

費用階段 主要工作內容 業界合理費用區間(參考)
初步評估費 結構外觀勘查、初步結構安全度計算與評估報告書撰寫。 每棟約新台幣 6,000 至
20,000 元,視總樓地板面積而定。
詳細評估費 混凝土鑽心試驗、鋼筋探測、
精密耐震能力詳細分析。
每棟約新台幣 150,000 至
500,000 元以上,依面積遞增。
補強設計費 補強方案擬定、結構動態模擬分析、施工圖說與預算書編製。 通常按詳細評估費的特定比例或依工程造價 5% 至 10% 計算。
補強施工費 現場放樣、結構體鑿除、鋼筋綁紮、混凝土灌漿或鋼骨安裝。 變異極大,依選定工法與受損程度,每坪約數萬元起算。



補強預算越便宜越安全嗎?低於市場行情的報價隱藏什麼風險?

在面對龐大的工程支出時,不少業主傾向選擇報價最低的廠商。
然而,耐震補強屬於高度專業的結構安全工程,過低的報價往往伴隨著材料規格不符、
工法簡化或未按圖施工等高風險行為,可能導致補強後仍無法達到預期的抗震效果。

為什麼低價的耐震補強方案可能導致後續維修成本更高?

選用低於市場行情的耐震補強方案,廠商可能在鋼筋規格、無收縮水泥品質或化學錨栓等關鍵材料上進行變更。
這些劣質材料在完工數年後容易出現裂縫、滲水或黏結力不足等問題,導致業主必須花費雙倍的資金進行二次修繕與結構補強。

施工過程中的變更設計會如何讓耐震補強費用超出預期?

低價搶標的廠商常在合約中漏列必要的輔助工程,例如管線遷移、裝潢復原或廢棄物清運費用。
一旦工程開挖後,廠商便會以「現場狀況與圖說不符」為由要求追加預算,導致最終累積的耐震補強與相關費用反而大幅超出當初預算。

▶ 延伸參考:中華民國結構工程技師公會全國聯合會(查詢結構安全鑑定與技師收費參考標準)



想要申請政府的耐震補強補助,應該如何規劃預算與申請流程?

為了鼓勵民眾提升居住安全,政府針對私有老舊建築物提供了相當優渥的耐震評估與補強補助。
合理利用這些補助款,可以大幅降低業主需要自籌的耐震補強與相關費用,但申請過程需嚴格遵循法定行政程序與時間節點。

申請耐震補強補助時,有哪些必要的行政規費與代辦費用需要先準備?

雖然政府提供高額補助,但業主在前期仍需自行墊付初步評估費、詳細評估費以及向地方政府送件申請所需的行政規費與技師簽證費。
這筆前期墊付費用大約需要數萬元至十萬元不等,建議在規劃初期就納入社區的公共基金預算中。

如何透過階段性補強來分攤耐震補強費用與降低資金壓力?

若大樓一次性全面補強的金額過高,可以選擇政府推廣的「階段性補強」方案。
此方案專注於解決底層軟弱層(如軟腳蝦大樓)的崩塌風險,不僅施工範圍小、對住戶生活影響低,
且政府補助比例最高可達工程費用的 85%(設有上限),是降低短期資金壓力的理想選擇。

▶ 延伸參考:內政部國土管理署都市更新入口網(查詢最新私有建築物耐震階段性補強補助作業要點與申請進度)



快速複習:選錯你會後悔的幾個點

在評估耐震補強與相關費用時,決策者最容易踩入的陷阱就是只看「總造價」。
以下整理出三個最常見的預算規劃盲點,幫助您在簽約前做最後的把關:

常見預算盲點 背後隱藏的真實風險 正確的預算因應策略
忽略前期檢測費 沒有精準的結構數據,導致設計圖面與現場不符,施工時不斷追加預算。 務必編列足額的詳細評估費,由結構技師出具完整報告後再進行估價。
只挑便宜工法 便宜工法可能佔用極大室內空間或破壞採光,降低房屋使用機能與價值。 綜合評估「施工造價」與「空間損失成本」,選擇最符合長期效益的工法。
未留預備金 老屋牆體內部常有管線老化、壁癌或混凝土剝落,開挖後無預算修復。 在耐震補強施工總預算中,額外預留大約 10% 到 15% 的工程預備金。



下一步怎麼做

耐震補強是一項攸關生命財產安全且專業度極高的系統工程。
面對繁複的評估費、設計費與施工費項目,建議業主切勿盲目追求低價,而是應尋求具備結構工程專業背景、且有豐富送件申請補助經驗的技師團隊合作。
透過前期精準的結構檢測,量身打造最合適的補強方案,方能將每一分預算都花在刀口上,真正為老屋延壽,提供家人一份安心的居住保障。

如果你正在評估耐震補強、相關費用相關需求,可以到本平台專業夥伴搜尋通過審核的專業廠商清單,比較服務範圍後再詢價,或直接透過平台送出需求讓廠商主動聯繫。

▶ 延伸閱讀:老屋結構補強完整指南:耐震評估、結構補強、裂縫判斷與修繕決策

常見問題 FAQ

Q1:耐震補強費用大約多少錢?
費用依建築規模與工法而異,初評約數千至數萬元,詳評十幾萬至數十萬,施工費則每坪數萬元起。
Q2:申請耐震補強補助可以拿到多少錢?
政府階段性補強補助最高可達工程費用的 85%,上限依各縣市最新公告與建築類型而定。
Q3:為什麼詳細評估費用這麼貴?
因為詳評包含現場鑽心取樣、鋼筋非破壞檢測、電腦結構動態模擬等多項高專業技術與儀器費用。
Q4:耐震補強一定要全棟住戶同意才能做嗎?
依公寓大廈管理條例規定,通常需經區分所有權人會議決議通過,但若政府認定有立即危險則有不同規範。
Q5:補強施工期間人需要搬出來嗎?
視工法而定。若採用外掛式鋼骨斜撐,多數住戶不需搬遷;若採室內擴柱或剪力牆,則局部空間需騰空。
