壁癌怎麼處理才不會復發?抓漏、防水、打除、重新批土順序整理

壁癌怎麼處理才不會復發?抓漏、防水、打除、重新批土順序整理

作者/編輯:WOTEL 建築專科整合王編輯部
摘要|
  • 核心原則:壁癌根治必須遵循「先斷水源、再治牆體」的原則,跳過抓漏直接補漆容易復發。
  • 標準順序:精準抓漏阻斷水源 → 牆面打除至結構層 → 施作防水與抗鹼層 → 水泥砂漿復原 → 重新批土油漆。
  • 打除範圍:打除工程時,壁癌受損區域須向外延伸大約 30 公分,確保周邊潛在受潮區域一併處理。
  • 決策關鍵:局部修補適用於輕微受潮,若牆體已粉化剝落,整面打除並重建防潮層方能確保長期不復發。

本文適合:正在評估壁癌處理、抓漏、防水、打除的業主、設計師或工程主管閱讀。

文章目錄

為什麼壁癌刮掉、補了漆,沒過多久又一直長出來?

許多屋主在面對牆面剝落時,常試圖自行買漆塗刷,卻發現幾個月後牆面再度起泡粉化。
這是因為壁癌的本質是水分與化學物質的結晶,單純遮蓋表象並無法遏止底層的化學反應。

只用壁癌噴霧或防潮漆真的沒用嗎?

市售的壁癌噴霧或防潮漆多半只能作為暫時性的表面阻隔。
當牆體內部的水分與游離鈣持續產生化學反應,累積的結晶壓力會直接撐破表面的漆膜,
導致再度剝落,因此單靠噴霧無法達到長期根治的效果。



為什麼沒有先抓漏,後面做的防水工程容易白費?

水源未斷是工程失敗的主要原因。
若沒有先透過專業儀器或壓力測試找出漏水點並予以阻斷,後續在室內塗抹再厚的防水層,
水分依然會積聚在牆體內部,最終從防水層的薄弱處或邊緣再次滲出。

徹底根治壁癌的標準施工順序到底是什麼?

工程界公認的根治工法有其嚴格的物理先後順序,任何步驟的對調或省略,都會大幅增加未來復發的機率。
以下整理出標準的施作流程與技術指標。

打除要打到多深才算合格的「見磚」或「見底」?

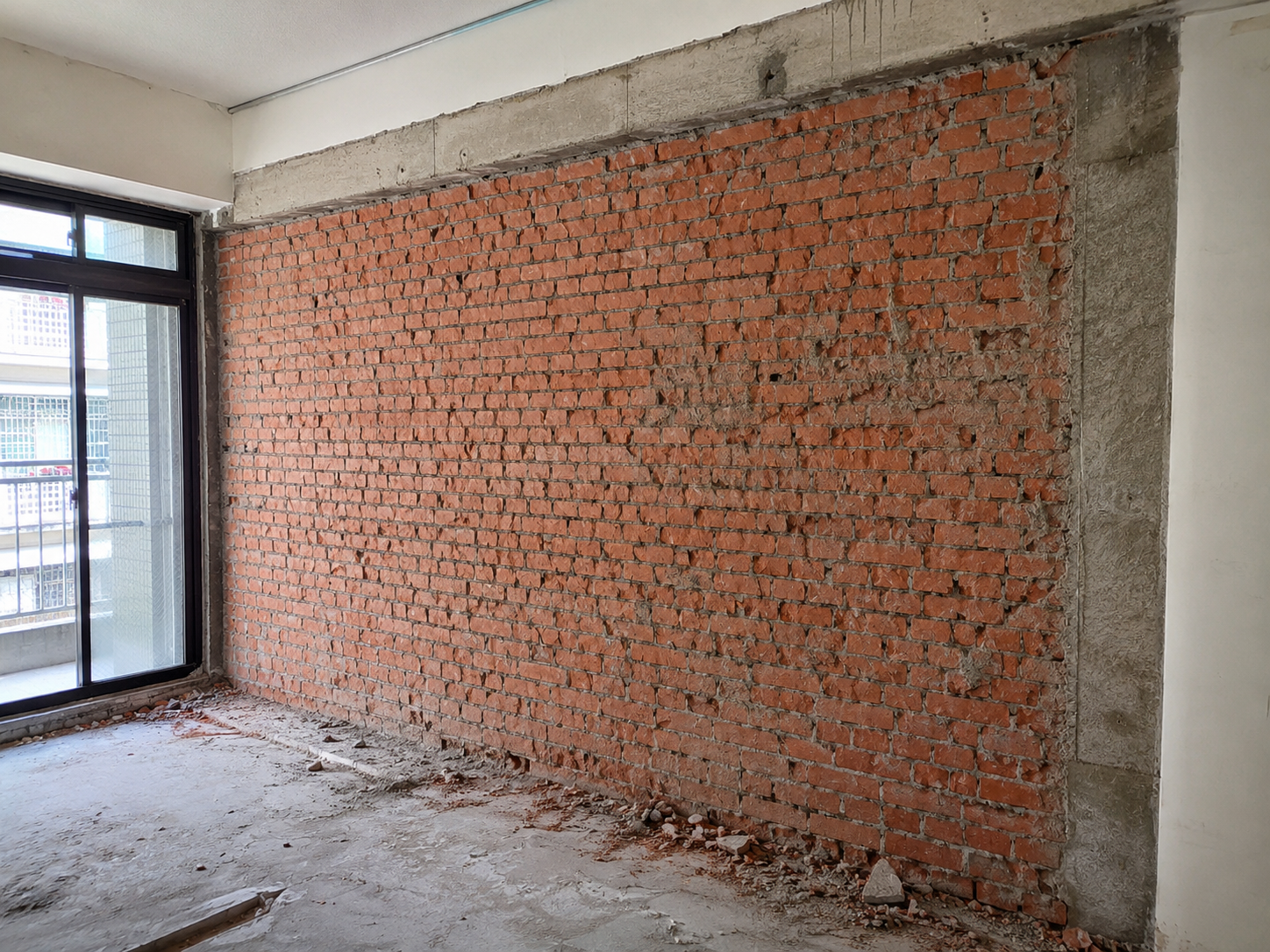

進行壁癌如何處理不復發?抓漏、防水、打除、正確順序中的打除工程時,必須將受鹼性結晶污染的水泥砂漿層徹底清除。
合格的打除標準是必須剔除表層裝飾與水泥砂漿,
直達紅磚結構或混凝土結構主體(俗稱見底),且打除範圍需比目視壁癌處向外延伸大約 30 公分。



防水層和重新批土油漆之間,漏了哪一步會讓牆面起泡?

在施作壁癌如何處理不復發?抓漏、防水、打除、正確順序時,
防水層完工後必須經過充分的乾燥,並施作「抗鹼底漆」與「水泥砂漿復原」才能進行批土。
若省略了抗鹼與砂漿層的養護,新批土與油漆會直接接觸帶有鹼性物質的牆體,導致油漆在完工數月內迅速起泡粉化。



工程階段 標準施作工法 關鍵技術細節
1. 抓漏檢測 使用紅外線熱像儀或管路壓力測試 必須確實阻斷漏水水源
(如水管破損、外牆裂縫)
2. 牆面打除 使用電鎬打除水泥砂漿層至結構體 須見磚或見混凝土結構,
並向外擴大約 30 公分範圍
3. 防水與抗鹼 塗刷矽酸質防水材或抗鹼底漆 矽酸質需在微濕狀態下施作,
使其滲入結構孔隙結晶
4. 砂漿與批土 水泥砂漿補平、
乾燥後進行多道批土
水泥砂漿需有足夠養護期(大約 3 至 7 天),待乾燥後再批土

▶ 法規來源:全國法規資料庫:建築物室內裝修管理辦法



師傅的工法差這麼多,我該怎麼選擇?

市面上壁癌修補報價落差大,從每坪數百元的局部塗刷,到每坪數千元的深層打除都有。
選擇時不應單看價格,而需評估牆體受損的真實程度。

局部修補跟整面牆打除,哪一種比較不會後悔?

如果壁癌面積小於一個手掌且牆體無粉化,局部修補是經濟的選擇。
然而,若受潮面積廣泛、牆面用手觸摸有沙粒成片脫落,選擇整面牆打除並重新建立防潮結構,才能避免年年修補的無謂支出。

為什麼有些防水保固給五年,有些只敢保固一年?

保固期限的差異通常反映了工法的完整度。
僅進行表面批土與防潮漆塗刷的局部工程,因無法保證底層不再受潮,通常只提供一年保固;
而落實「漏水斷源、打除見底、矽酸質化學結晶防水」的系統化工程,
因結構已獲物理性改善,多數廠商有能力提供三年至五年的非人為保固。



決策考量 局部表面修補工法 深層打除重建工法
適用情境 輕微漆面起泡、無結構性滲水、
預算有限者
牆體粉化嚴重、長期滲水、
希望長期有效者
施作深度 僅刮除漆面與表層批土層 打除至紅磚或混凝土結構主體
(見底)
預期壽命 大約 6 個月至 1 年
(視環境濕度而定)
在正常使用且水源阻斷下,
可達 5 年以上不復發





我家不同房間的壁癌,處理方式有差別嗎?

不同空間的壁癌成因各異,施作防水與打除的對策也必須因地制宜,才能達到最佳的阻水效果。

浴室外牆的壁癌是不是一定要拆浴室瓷磚?

最根本的做法是拆除浴室內側瓷磚並重做防水層。
若預算受限或不便大動干戈,則需在室外壁癌牆面進行深層打除,

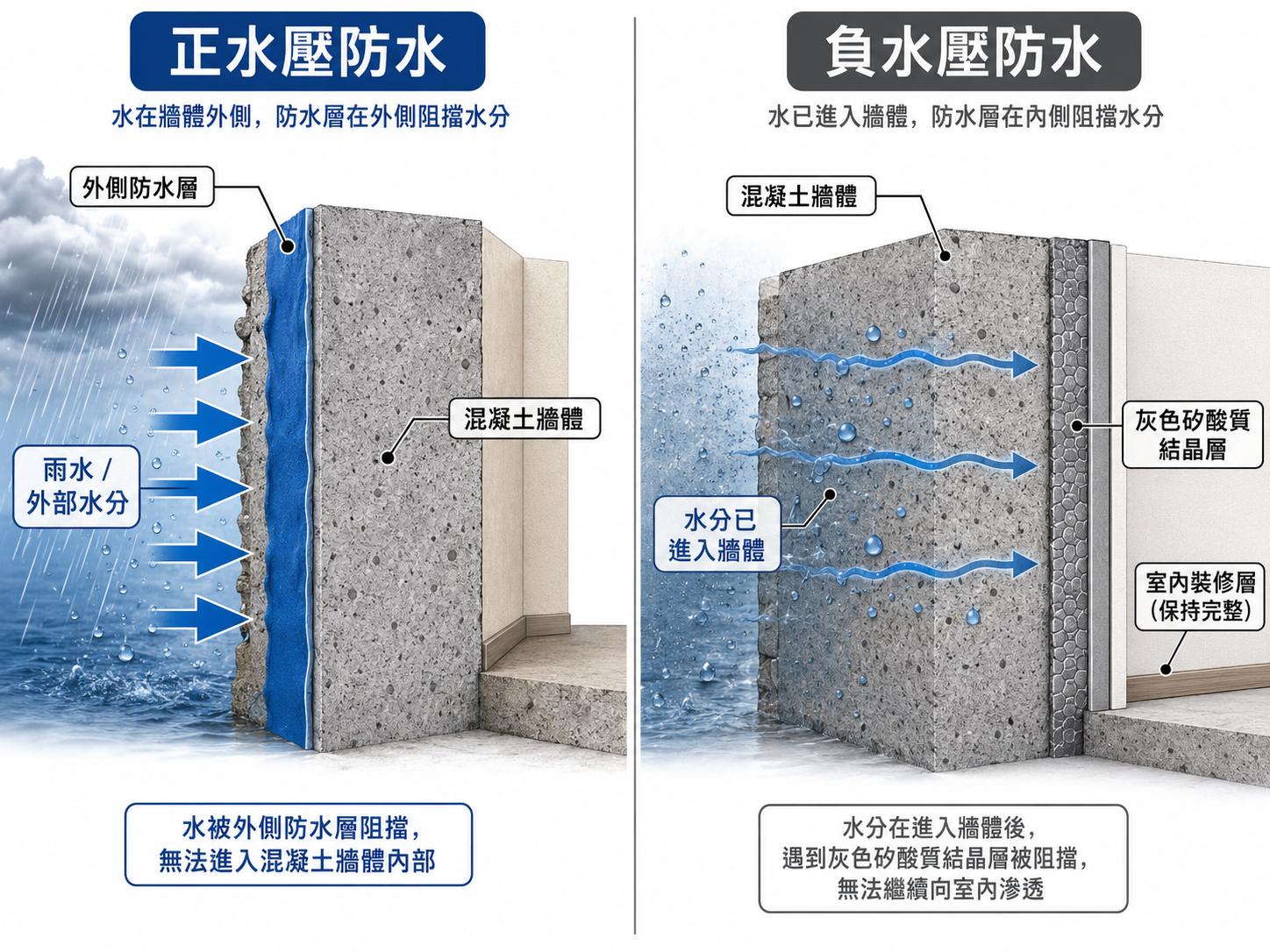

並施作「負水壓」專用矽酸質防水材,利用結晶原理阻絕由內向外滲透的水分。



外牆滲水引起的客廳壁癌,只能從外面做防水嗎?

在外牆因高空作業或鄰棟夾縫無法施作外部防水時,
正確順序的應變方案是從室內進行「負水壓防水工程」。
這需要將室內牆面打除至結構體,塗刷多道能與混凝土產生化學反應的結晶型防水材,從內側抵擋外側滲入的水壓。




快速複習:解決壁癌處理,不復發的關鍵順序

在決定發包工程前,請務必確認以下關鍵點,避免花費冤枉錢:

  • 水源未斷先施工:只要漏水點(如給排水管、外牆裂縫)沒有徹底修復,後續任何防水層都會在短時間內失效。
  • 打除範圍不足:僅打除目視受損處是不夠的,必須向外延伸大約 30 公分,才能將周邊已受鹽鹼污染的結構一併處理。
  • 省略水泥砂漿養護期:水泥砂漿補平後,若未等待大約 3 至 7 天使其完全乾燥便直接批土油漆,殘留的水氣會被封鎖在漆膜內,導致日後起泡。



確認要做壁癌處理,下一步這樣開始

徹底解決壁癌需要系統化的診斷與精準的施作。
建議您先找尋具備紅外線熱像儀或管路檢測儀器的專業抓漏廠商,
針對受潮牆面進行水源診斷,確認漏水源頭並完成修復後,再行發包牆面打除與防水重建工程。

如果你正在評估壁癌處理相關需求,可以到 WOTEL排行榜搜尋專業廠商清單,
比較服務範圍後再詢價,或直接透過平台送出需求讓廠商主動聯繫。

歡迎來使用Wotel Ai智慧發包
無論您是業主找師傅、還是統包點工找人才
對話即可進行免費發包
也能詢問建築知識
讓複雜的事情變簡單


常見問題 FAQ

Q1:壁癌不處理會怎麼樣?
長期不處理會釋放大量 黴菌孢子 與粉塵,容易引發居住者的呼吸道過敏與氣喘,且會持續侵蝕牆體結構。
Q2:漂白水可以根治壁癌嗎?
漂白水只能殺死表面的 黴菌,無法阻止牆體內部的鹽鹼結晶反應與水分滲透,因此無法根治壁癌。
Q3:什麼是矽酸質防水?
矽酸質 是一種結晶型防水材,能滲入混凝土微細孔隙,遇水產生化學反應生成結晶,藉此封堵漏水通道。
Q4:打除牆面一定要看到紅磚嗎?
是的,若是磚牆結構,必須徹底剔除受污染的水泥砂漿層 直達紅磚,防水結晶材才能直接作用於結構體上。
Q5:壁癌牆面可以直接貼壁紙遮醜嗎?
不行,壁紙會阻礙牆體水分蒸發,導致水分積聚,壁紙會在數月內 發黴變黑 並脫落。
Q6:為什麼壁癌處理完又起泡?
這通常是因為 漏水源頭未切斷,或是水泥砂漿修補後未完全乾燥就進行批土油漆,水氣受熱膨脹所致。
Q7:負水壓防水能撐多久?
在工法確實、使用優質矽酸質材料的前提下,室內負水壓防水通常可維持 3 至 5 年 以上不復發。
Q8:壁癌工程施工需要幾天?
標準工程包含打除、乾燥、防水、砂漿復原與多道批土,整體工期大約需要 5 至 7 個工作天
Q9:珪藻土可以解決壁癌嗎?
珪藻土僅能調節空氣濕度,對於牆體內部滲水引起的壁癌幾乎沒有阻擋能力,甚至會因吸水而加速粉化。
Q10:壁癌處理費用大約多少?
依工法不同,局部修補大約每處數千元,而標準打除重建工程大約為 每坪 6,000 至 12,000 元 不等。



參考資料與延伸閱讀

本文所列施工尺寸、評估數值、費用區間等技術性數據僅供參考,實際規格、適用條件與費用依現場狀況及結構技師評估結果為準。
如有具體工程需求,請洽專業技師或廠商現場確認。
