如何判斷裝潢合約隱藏陷阱?常見陷阱有哪些?
- 判斷裝潢合約陷阱的核心在於「量化與具體化」,凡是規格模糊、工期未定、付款比例不合理的條款皆是高風險訊號。
- 常見陷阱包含報價單頻繁出現「一式」卻無明細、建材僅寫品牌無型號、未註明工程延誤罰則,以及保固範圍定義不清。
- 預防糾紛應以內政部定型化契約為基準,堅持「見招拆招」,將所有口頭承諾與設計圖說全數列為合約附件。
本文適合:正在評估判斷裝潢常見陷阱的業主、設計師閱讀。
文章目錄
● 快速複習:如何開始審視你的裝潢合約?
為什麼裝潢報價單寫得越模糊,後續追加預算的風險就越高?
報價單是裝潢合約中極其核心的附件,許多合約糾紛都源自於報價單項目的含糊不清,導致施工中途被要求增加費用。

報價單上寫「一式」到底代表什麼意思?
在裝潢報價單中,「一式」是指將某項工程的所有工料合併計價,
若沒有附帶詳細的施作項目與數量清單,很容易在施工時發生認知落差。
業界慣例大約是針對難以單一計量的零星工程(如清潔、保護工程)使用一式,
但如果是泥作、木作或油漆等大宗工種,務必堅持拆解出單價、數量與坪數,
直接要求廠商列出明細,避免事後以「這不在一式範圍內」為由要求追加費用。
建材型號只寫品牌沒寫規格會有哪些後果?
建材規格如果只寫品牌名稱,極易發生「高價簽約、低階施工」的爭議。
例如合約僅註明「使用知名品牌乳膠漆」或「進口超耐磨地板」,
卻未寫明具體型號與系列,廠商在實際施工時,可能會選用該品牌中價位較低或不符合預期防潮係數的產品。
正確做法是要求在合約中完整載明「品牌、系列名稱、型號、產地及厚度」,甚至要求檢附樣板作為核對依據。
審查裝潢合約時,有哪些關鍵條款必須逐字對齊?
合約條款的文字遊戲常隱藏在付款時程與違約責任中,稍有不慎就可能面臨廠商拿了錢卻拖延工期的窘境。

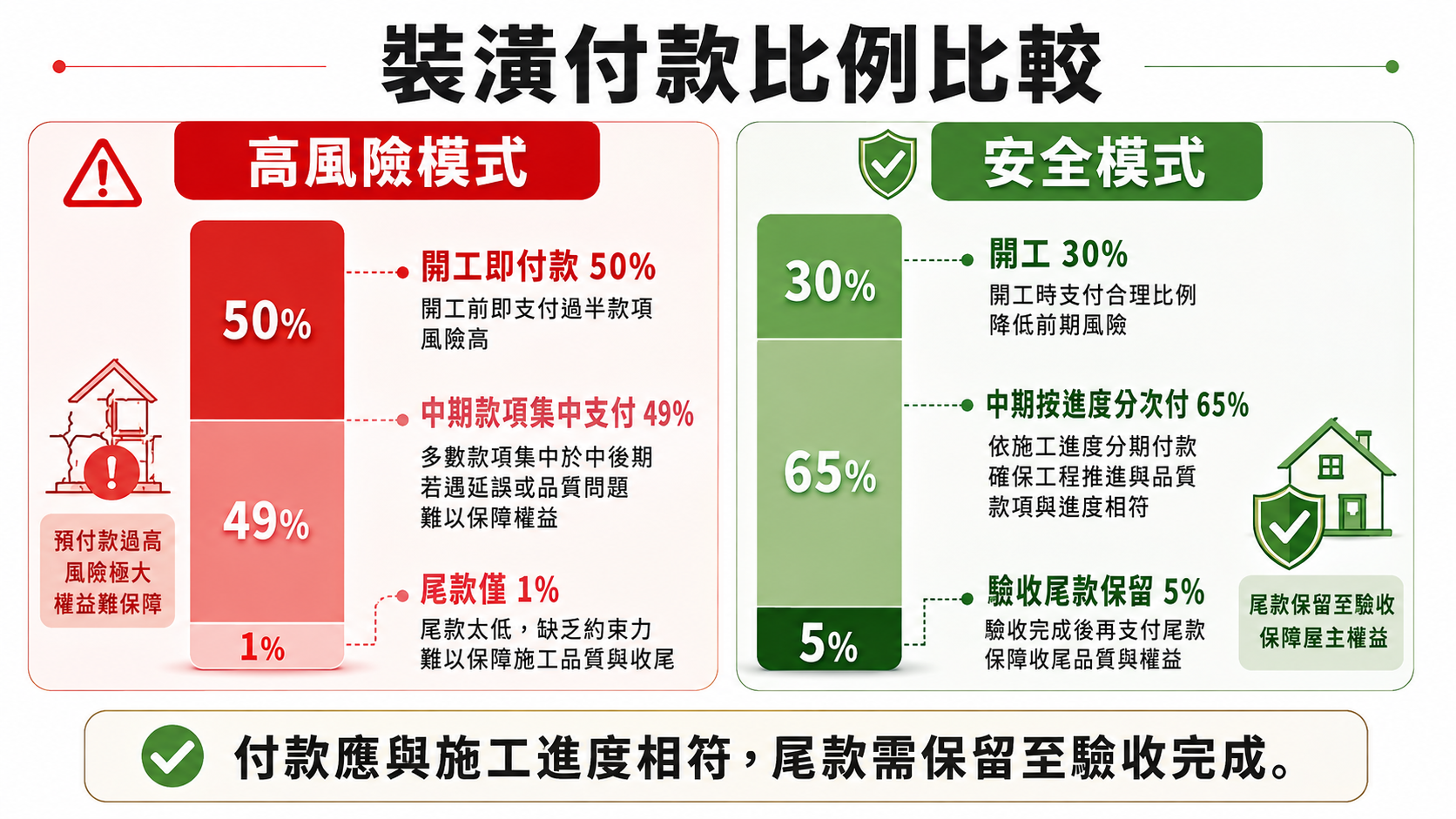

付款比例與工程進度該如何安全對接?
付款比例必須嚴格對應工程進度,切忌在開工初期就支付過高比例的款項。
業界標準的付款節奏通常分為四至五期,開工款大約落在總額的 20% 至 30%,
後續依據泥作、木作等階段驗收合格後再支付各期款,
並且一定要保留至少 5% 的工程尾款,於完工驗收無誤、修繕完成後才撥付,如此才能確保廠商有動力將細節收尾完成。
工程延誤的違約金要怎麼約定才合理?
合約中必須明確約定「完工日期」與「延遲違約金」,否則當工程無限期拖延時,業主將難以求償。
一般而言,逾期違約金的計算方式是以「每日按工程總價的千分之一」計算,
由廠商按日支付給業主,或直接從未付的工程款中扣除。
此外,必須在合約中載明「工作天」與「日曆天」的定義,避免雙方對於颱風天、國定假日是否施工產生爭議。
▶ 法規來源:全國法規資料庫:建築物室內裝修管理辦法

口頭答應的追加工程,為什麼最後會變成合約糾紛的導火線?
施工現場的變更十分常見,但若僅憑口頭承諾,沒有留下文字與圖面的憑證,往往在結算時產生巨大糾紛。
施工現場臨時變更設計,需要重新簽字嗎?
任何施工現場的設計變更或項目追加,都必須落實「先報價、後施工」的原則,並簽署書面的「工程變更單」。
許多糾紛源於設計師口頭說「這很簡單順手幫你做」,結案時卻列出大筆追加款;
因此只要有變更,不論金額大小,皆應要求廠商提供變更報價單與調整後的圖面,由雙方簽名確認後再行施作,作為合約的有效附件。
合約中的「保固條款」真的能保障完工後的所有修繕嗎?
保固條款必須寫明「保固期限、保固範圍及起算日」,否則後續出現房屋漏水或木作開裂時,容易求助無門。
業界常規的保固期限通常是結構體與水電管線保固二至三年,一般裝修表面工程保固一年,
且必須載明是以「驗收合格交屋日」起算,而非「完工日」,並釐清非人為損壞的修繕責任由誰承擔。
簽約前的最後一步,如何透過檢核表找出隱藏合約陷阱?
在正式簽下名字之前,利用客觀的檢核標準與範本對比,是保障自身權益的最後一道防線。
內政部定型化契約範本該怎麼跟設計師的合約進行比對?
對比設計師提供的合約時,應直接下載內政部營建署公佈的《住宅室內裝修定型化契約範本》進行逐條對照。
重點比對項目包括:是否有至少七天的合約審閱期、是否有明確的驗收標準與次數限制、
以及是否載明若發生爭議時的調解機制,
凡是設計師合約中刻意規避或減輕自身責任的條款,皆應要求修改或補回。
合約附件中必須包含哪些圖面才算完整?
完整的裝潢合約附件絕不能只有一張平面配置圖,必須包含整套系統圖說以作為驗收依據。
這套圖說應涵蓋拆除圖、平面配置圖、水電管線配置圖、天花板及燈具圖,
以及各空間的立面施工圖與大樣圖,所有圖面均需由雙方簽章,
確保施工現場的尺寸、材質與工法皆有圖可循,防止廠商偷工減料。
| 合約檢查項目 | 常見隱藏陷阱 | 安全條款建議 |
|---|---|---|
| 報價單明細 | 大量使用「一式」計價, 無建材型號與單位。 |
要求拆解數量、單價, 明列建材品牌、規格與型號。 |
| 付款時程 | 前期付款比例過高, 未保留足夠的驗收尾款。 |
按工程進度分期付款, 保留至少 5% 尾款於驗收後付清。 |
| 工期與罰則 | 未寫明完工日期, 或無延遲完工的罰款約定。 |
明確訂定開工與完工日, 約定每日千分之一的違約金。 |
| 工程追加變更 | 口頭答應變更, 結算時直接開出高額追加帳單。 |
約定任何變更皆須簽署書面 「工程變更單」方可施工。 |
快速複習:如何開始審視你的裝潢合約?
在簽署任何裝修合約前,請務必確認以下核心原則:
第一,合約審閱期至少要有七天,切勿在現場壓力下當場簽約;
第二,圖面與報價單必須交互核對,圖面上有的項目,報價單必須有對應的單價與建材規格;
第三,保固與售後服務必須白紙黑字,尤其是防潮、防水等基礎工程的保固年限,絕不能僅憑口頭承諾。
只要把握「圖說完整、明細具體、進度付款、違約有罰」這四大原則,就能過濾掉多數的合約風險。
常見問題 FAQ
Q1:裝潢合約審閱期是強制的嗎?
Q2:報價單寫「一式」可以拒絕簽名嗎?
Q3:裝潢付款尾款應該留多少比例才安全?
Q4:工程延誤要怎麼在合約中求償?
Q5:口頭答應追加預算,事後可以不認帳嗎?
Q6:一般裝潢工程的保固期是多久?
Q7:設計合約跟工程合約可以分開簽嗎?
Q8:合約中沒有附施工圖會有什麼風險?
Q9:建材品牌寫「同等品」是合法的嗎?
Q10:如果遇到裝潢糾紛,合約沒寫調解條款怎麼辦?
- 內政部營建署 - 建築物室內裝修管理辦法
- 行政院消費者保護處 - 住宅室內裝修定型化契約應記載及不得記載事項
- 延伸閱讀:室內裝修完整流程全景圖:新手屋主從零開始的裝潢藍圖
- 延伸閱讀:裝潢與室內設計工程發包注意事項與建議
本文所列施工尺寸、評估數值、費用區間等技術性數據僅供參考,
實際規格、適用條件與費用依現場狀況及結構技師評估結果為準。
如有具體工程需求,請洽專業技師或廠商現場確認。
